Biện pháp thi công nạo vét bằng tàu hút

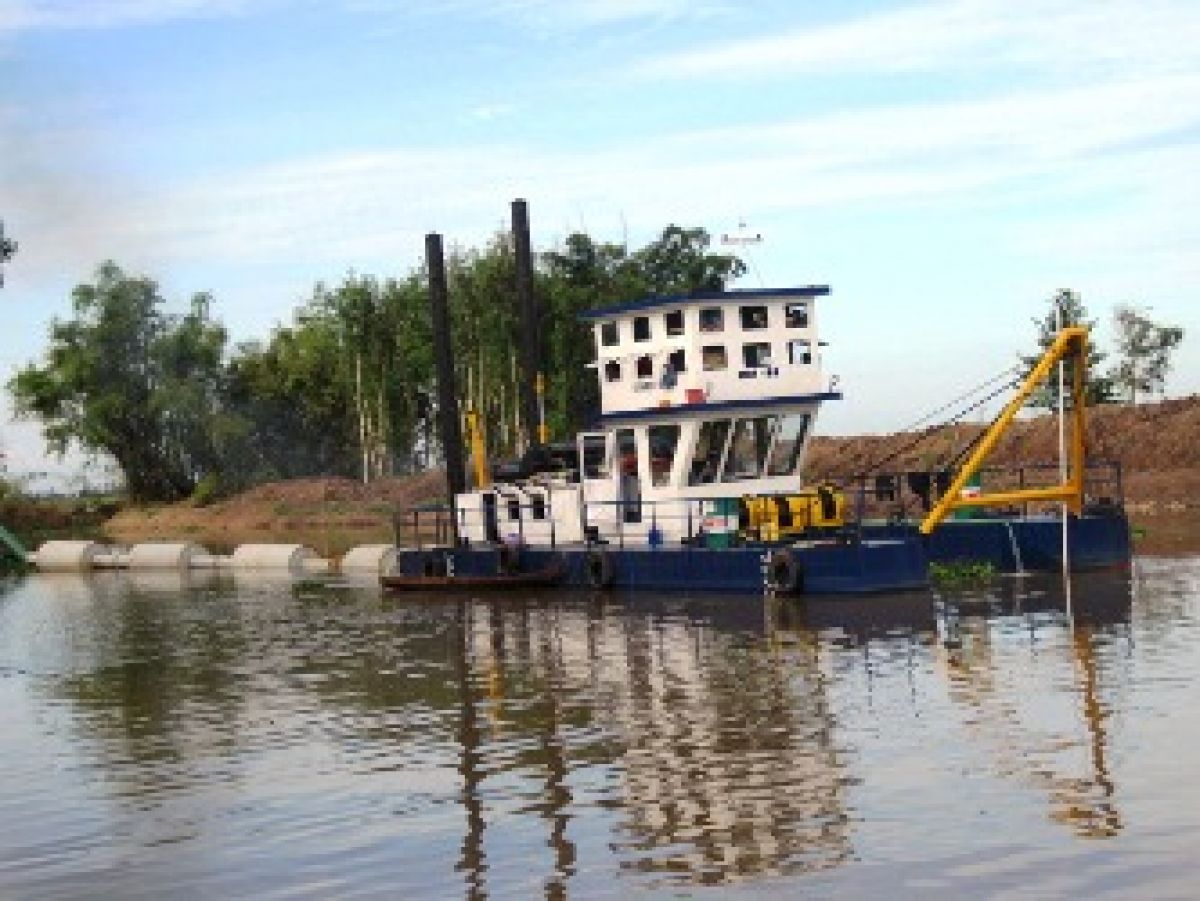

BIỆN PHÁP THI CÔNG NẠO VÉT BẰNG TÀU HÚT









          1. Thả neo và định vị tàu hút.

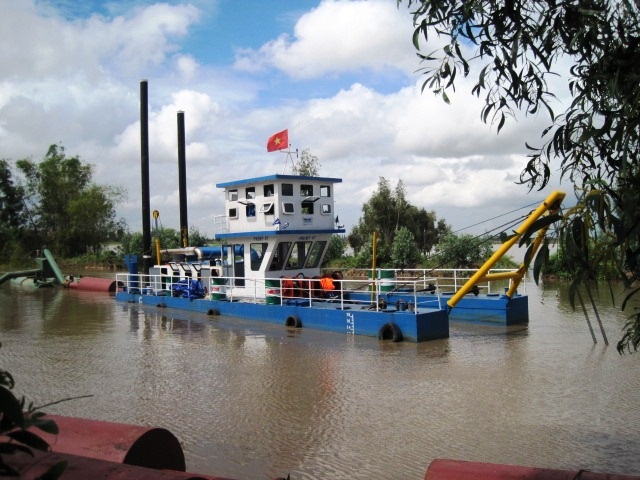

Tàu hút xén thổi có 2 cọc bước vị ở phía đuôi tàu, khi di chuyển các cọc bước được nâng lên, đến vị trí nạo vét hai cọc bước được hạ xuống và định vị tàu.

Phần mũi tàu dùng hai neo, neo ngang tàu. Vị trí các neo ngang phải thay đổi thường xuyên theo tiến độ thi công đảm bảo các yêu cầu sau:

-        Các neo phải bám đất, không bị bò.

-       Vị trí neo ngang đảm bảo góc kẹp của đường dây neo so với phương vuông góc với trục luồng không vượt quá 15o.

Hệ thống neo dưới nước được thả bằng tàu lai. Khi làm neo xong, kéo căng các dây neo để kiểm tra độ bám đất của các neo.



Biện pháp thả neo:

-          Chuẩn bị neo và bắt dây cáp tời và dây phao dấu vào neo bằng ma ní, dùng cáp cô neo vào bích mũi của tàu lai.

-           Cho tời neo làm việc ở trạng thái tự do, tiến hành cho tàu lai vận chuyển neo đến vị trí.

-          Khi kỹ thuật viên cuốc đã xác định tàu đã đến vị trí thả neo, ra lệnh cho tàu lai thả neo bằng cách xông dây cô neo. Khi đã thả neo xong, cho tời làm việc để kéo căng đây neo cho neo bám đất.



2. Biện pháp thi công nạo vét bằng tàu:

-     Hạ dần cần xén thổi xuống mặt đất tự nhiên đồng thời cho máy bơm hoạt động. Đơn vị thi công sử dụng cột thủy chí và thước đo mực nước của tàu hút để xác định chiều sâu hạ cần. Khi cần hút đã xuống tới mặt đất giữ nguyên cần gầu và tiến hành cho tàu chạy dịch chuyển theo luồng nạo vét.

-     Tàu hút di chuyển theo phương ngang trong dải đào bằng bước cọc định vị.

-    Trong quá trình thi công tương ứng với chiều dày lớp đất tại từng điểm cụ thể. Loại địa chất mà kỹ thuật viên cuốc phải điều chỉnh độ sâu hạ cần gầu cuốc với góc nghiêng phù hợp để lượng bùn đất được hút lên hiệu quả nhất.

-    Công trình có bãi chứa đất với khoảng cách 2 km, có thể làm bãi chứa đất và hút phun thẳng đất lên bãi chứa.



3. Công tác kiểm tra:

-     Các số liệu đo đạc được nhập vào máy tính cùng với toạ độ các điểm của khu vực thi công theo thiết kế để lập thành bình đồ kết quả thi công của mỗi đợt để lấy số liệu chỉ đạo thi công.

-     Sau khi nạo vét xong từng khu vực, đơn vị thi công sử dụng phương pháp chọc sào để kiểm tra sơ bộ đáy nạo vét; đến khi nghiệm thu với Chủ đầu tư và Tư vấn giám sát sẽ sử dụng máy đo sâu hồi âm.








LIÊN HỆ

Công ty CP TM và Xây dựng TRẦN MINH

Đ.c: 3/25-3/26 Thích Quảng Đức, P. 3, Q. PN, Tp. HCM

Đ.c liên hệ: The Goldview, 346 Bến Vân Đồn, P.1, Q. 4, Tp. HCM

Điện thoại: 028 39904889            Fax: 028 39904889

Mobile: 0914 353 236 / 0918 354171

Website: www.tranminh.com.vn

Email: [email protected]



Google Maps
